Mina Lindero sigue siendo un activo clave para la producción de oro en la región
Martín Rodríguez






La minera canadiense Fortuna Mining Corp. (NYSE: FSM | TSX: FVI) mostró los resultados de producción del segundo trimestre de 2024 de sus cinco minas operativas en África Occidental y América Latina. Su producción equivalente de oro de fue 116,570 onzas, representando un aumento del 25 por ciento en comparación con el segundo trimestre de 2023 (93,454 oz Au Eq) y un aumento del 4 por ciento en comparación con el primer trimestre de 2024 (112,543 oz Au Eq).
Uno de sus proyectos insignias, es Lindero, situado en la provincia de Salta que cuenta con un potencial minero excepcional y un rol destacado en la estrategia de desarrollo económico de la región. El Proyecto Lindero emerge como un punto focal en el panorama minero argentino.
En los primeros seis meses de 2024, la Mina Lindero, operada por la subsidiaria Mansfield Minera, ha producido un total de 46,136 onzas de oro. Con una fuerte alineación para cumplir su guía anual y una expansión en marcha, la Mina Lindero sigue siendo un activo clave para la producción de oro en la región.

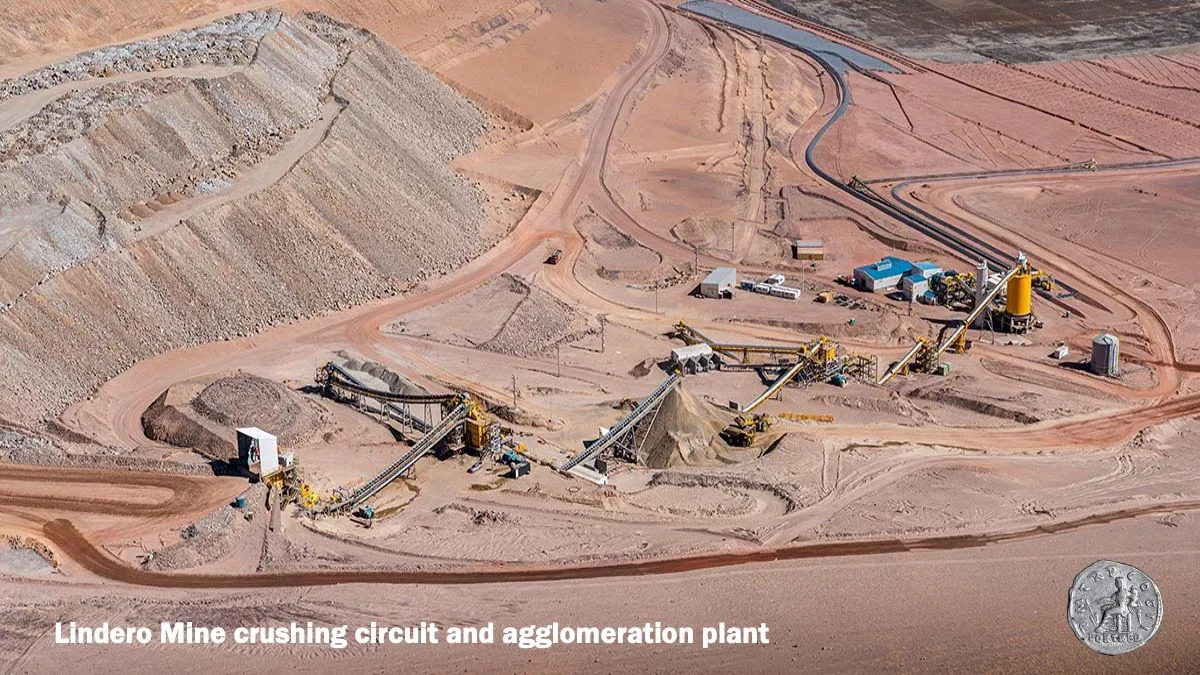

Según el reporte presentado por Fortuna Silver, durante el segundo trimestre de 2024, Lindero colocó 1,408,791 toneladas de mineral en la plataforma de lixiviación, con una ley de oro de 0.61 g/t, y produjo 22,874 onzas de oro. Esta producción incluyó 19,786 onzas en barras doré, 979 onzas de oro en carbón fino rico, 27 onzas en precipitado de cobre y 2,082 onzas en precipitado de cemento.
Aunque hubo una disminución del 2% en la producción en comparación con el trimestre anterior, esto se debió a una parada de mantenimiento planificada de ocho días y un período de menor disponibilidad mecánica de las cargadoras frontales. Se espera que mayores leyes de cabeza y tonelajes de mineral se coloquen en la plataforma de lixiviación en el tercer trimestre, lo que podría aumentar la producción futura.
Hasta el final de junio de 2024, el proyecto de expansión de la plataforma de lixiviación, valorado en U$D51.8 millones (con una inversión de capital de U$D41.7 millones en 2024), está completado en un 58%. El proyecto comenzó en enero de 2024 y los contratistas están actualmente realizando movimientos de tierra, construyendo la línea de impulsión y desplegando el revestimiento.
La adquisición de materiales críticos está casi completada, y la fabricación de bombas para la nueva línea de impulsión está en el cronograma, con llegada prevista para julio. La instalación del revestimiento ha comenzado y se han firmado los contratos para los principales trabajos mecánicos. Se espera que el mineral comience a colocarse en la expansión de la plataforma de lixiviación en el cuarto trimestre de 2024.
